货车停车水泥混凝土路面加铺FST白改黑罩面实施方案
一、实施概况
2024年1月21日上午10:30分,G55二广高速公路龙甫服务区(北行)
货车停车区水泥路面的FST白改黑罩面,当天实施温度14-26℃,货车停车区位置,长:21米,宽:3.2米,总计面积约64平方米。
二、原货车停车区水泥混凝土路面病害处理措施
(1) 对水泥路面平整度不足的部位,采用精抛丸调平处理。
(2) 对水泥路面的切缝、接缝及其他裂缝进行灌缝处理。
(3) 摊铺之1小时前应先洒布一层复合改性沥青乳液用作粘结层。
三、停车位置结构及摊铺工艺

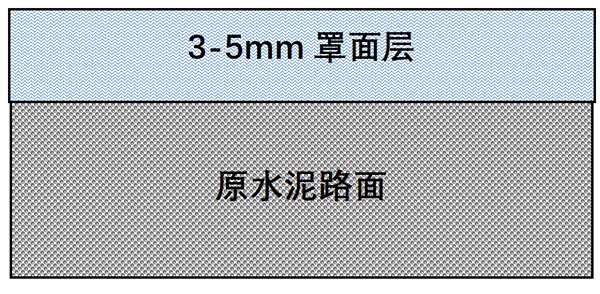

(1)路面结构:在原水泥混凝土路面上先铺第一层3-5mm单一粒径金刚砂骨料。
(2)摊铺工艺:摊铺施工采用特殊新型加纤维同步封层车将金刚砂骨料、特种胶结乳液、水、水泥、添加剂等材料按设计比例在匀速行进摊铺。
(3)第一层3-5mm摊铺完成后10分钟,胶轮压路机碾压一次性成型,20分钟后,洒布第二层胶结材料,摊铺2-3mm金刚砂,洒布面层胶结材料,胶轮压路机碾压成型。
四、FST白改黑罩面施工工艺与方案
(一)施工准备
1、气候要求
1> 气温达到15℃且保持下降时不得施工,但气温达到15℃并持续上升时可以施工;
2> 雨后路面积水未干或未清除之前,不可施工;
3> 施工养护成型期内可能降雨,则不可施工;
4> 养护成型期内气温大于15℃。
2、设备与人力
1>组织专业化队伍进行施工
2>施工前对用于施工的各类机械作全面的检查、调试,使之处于良好状态后方可进行施工,重要的机械设备备用配件。
3>FST白改黑罩面超粘磨耗层施工应充分考虑气候因素。
4>通常在以下三种情况下,要对机械的计量控制系统进行标定:第一,机械进场第一次使用前;第二,机器连续生产每半年标定一次;第三,原材料配合比发生较大变化时,标定方法应参照生产厂家的产品使用说明书。
(二)原旧水泥混凝土路面状况处理
施工前应对原路面进行预处理。常见路面破损修复:根据不同病害破损的特征及产生原因制定行之有效的处理措施,及时消除质量隐患和防止病害的扩大,从而保证路面的使用质量和期限。
(三)FST白改黑罩面层施工工艺
1、施工前进行如下准备工作
(1)施工前应对原路面进行预处理。常见路面破损修复;根据不同病害破损的特征及产生原因制定行之有效的处理措施,及时消除质量隐患和防止病害的扩大,从而保证路面的使用质量和期限。
(2)施工前对用于施工的各类机械作全面的检查、调试,使之处于良好状态后方可进行施工,重要的机械设备备用配件。通常在以下三种情况下要对机械的计量控制系统进行标定:第一,机械进场第一次使用前;第二,机械连续生产每半年标定一次;第三,原材料配合比发生较大变化时,标定方法应参照生产厂家的产品使用说明书。
(3)气温低于15℃时不得施工,气温达到15℃且保持下降时不得施工,气温达到15℃且持续上升时可以施工;雨后路面积水未干或未清除之前不可施工;施工养护成型期内可能降雨,不可施工;养护成型期内气温必须大于15℃。

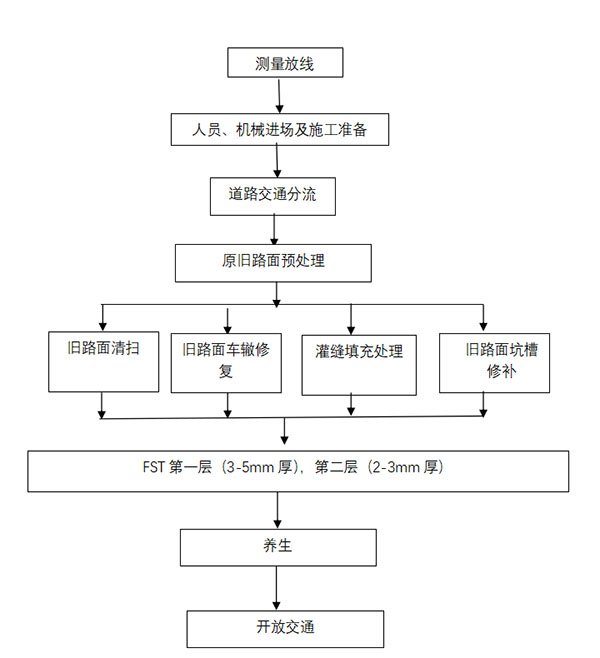

2、施工按照如下步骤进行:
(1)对施工路段先进行交通封闭:在施工前先与本路段交通管理部门取得联系,并共同制定交通管制协调方案,保证施工后有足够的养护成型时间,采取相应措施尽可能减少施工对交通的影响,按交通疏解方案及安全规范要求设置足够的施工安全标志牌。
(2)施工路段路面清扫:首先组织清扫人员对封闭的所需施工路段进行清扫,清除路面上所有的杂物、泥土,并用吹风机吹净。对粘贴在原路面上的泥饼,先用铁铲将其铲除,再用钢刷反复刷净,对原路面上受油脂污染的部位先用清洁剂清洗,然后用水冲洗,清扫好的路面应达到干燥、洁净,无尘土,无积水,无污染。清扫后的路面严格封闭交通,禁止行人及车辆同行,确保施工质量。
